内外墙抹灰工程施工技术图文交底
一、工程概况与准备
本次交底针对XX项目内外墙抹灰工程,旨在明确施工工艺、质量标准及安全注意事项。工程采用预拌抹灰砂浆,施工前需完成主体结构验收、门窗框安装及水电管线预埋等工作。
1.1 施工准备
- 技术准备:熟悉图纸,编制施工方案,对班组进行书面及现场交底。

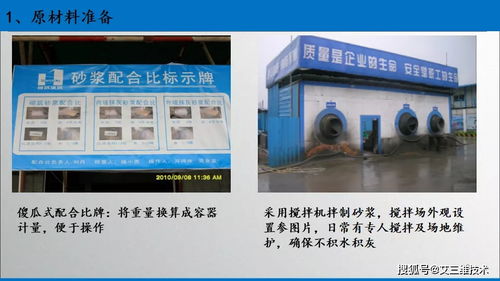

- 材料准备:水泥、砂、预拌砂浆、网格布、防裂钢丝网等材料须经检验合格后方可使用。
- 机具准备:砂浆搅拌机、手推车、铁抹子、木抹子、刮杠、靠尺、线坠、托线板等。
- 作业条件:基层处理完毕(清理、浇水湿润),施工环境温度宜在5℃以上。
二、主要施工工艺及操作要点
2.1 基层处理
- 清理:清除基层表面的灰尘、污垢、油渍及松散颗粒。
- 浇水湿润:施工前1-2天对墙面充分浇水湿润,渗水深度以8-10mm为宜。
- 不同材料交接处处理:在混凝土与砌体交接处、门窗洞口角部等部位,铺设宽度不小于300mm的耐碱玻纤网格布或钢丝网,以防开裂。
2.2 找规矩、做灰饼、冲筋
- 找规矩:用托线板检查墙面垂直平整度,确定抹灰厚度。
- 做灰饼:在距顶棚、地面约200mm处,以及墙面中间,用砂浆做出标准灰饼,大小约50mm见方。
- 冲筋:依据灰饼,在上下灰饼间抹出宽约100mm的垂直砂浆带(冲筋),作为抹灰厚度的基准。
2.3 抹底层灰
- 在湿润的基层上,先刷一道聚合物水泥浆或界面剂,以增强粘结力。
- 随刷随抹底层砂浆,厚度约为冲筋厚度的2/3。
- 用刮杠紧贴冲筋,将墙面刮平,再用木抹子搓毛。
2.4 抹面层灰
- 待底层灰凝结后(约7-8成干),开始抹面层灰。
- 面层灰厚度以覆盖底层灰、略高于冲筋为宜。
- 先用刮杠刮平,再用木抹子搓平,最后用铁抹子压实压光。
- 室内墙面和顶棚抹灰,面层宜采用细砂配制的砂浆。
2.5 养护
抹灰层凝结后(一般24小时后),应进行洒水养护,养护时间不少于7天,防止开裂和空鼓。
三、质量控制要点
3.1 主控项目
- 抹灰层与基层之间必须粘结牢固,无脱层、空鼓。
- 面层无爆灰和裂缝(风裂除外)。
3.2 一般项目
- 表面质量:表面光滑、洁净、颜色均匀,无抹纹,线角顺直清晰。
- 允许偏差:
- 分格条(缝)直线度:普通抹灰≤4mm;高级抹灰≤3mm。
四、常见质量问题与防治
- 空鼓、开裂
- 原因:基层处理不干净、浇水不透、砂浆配比不当、一次抹灰过厚。
- 防治:严格基层处理,控制砂浆质量与厚度,加强养护。
- 墙面不平、阴阳角不直
五、安全文明施工
- 脚手架搭设必须稳固,脚手板满铺,不得有探头板。
- 室内抹灰使用的木凳、金属支架应平稳牢固,脚手板跨度不得大于2m。
- 禁止从窗口随意抛掷杂物,施工垃圾及时清运。
- 操作人员必须佩戴安全帽,高处作业系好安全带。
- 砂浆搅拌机应有专人操作,并按规定进行维护。
六、成品保护
- 推小车或搬运材料时,注意不要碰撞墙角、门框。
- 拆除脚手架时要轻拆轻放,避免撞坏已抹好的墙面。
- 抹灰层在凝结硬化前应防止快干、水冲、撞击和振动。
##
内外墙抹灰是装饰装修的基础工程,其质量直接影响后续饰面层的效果及建筑物的耐久性。全体施工人员必须严格按照本交底内容及图纸、规范要求施工,坚持“自检、互检、交接检”制度,确保工程质量一次成优。
---
